8月20日,随着10千伏桃湖H632线配套送出工程新线路并网,浙江大有集团余杭分部顺利完成110千伏桃源变电缆迁改及全线投运任务。至此,杭州市余杭城区畔湖开关站步入双电源独立供电时代,一举打破区域单电源供电困局,大幅提升城区配网供电可靠性与网架韧性,为迎峰度夏保供电及城市高质量发展筑牢电力根基。

电力网架作为城市发展的“能源脊梁”,其供电可靠性关乎民生福祉与区域经济稳定。伴随余杭城区城镇化加速,居民、商户及小微产业用电负荷逐年递增,原有配网供电架构短板尽显。改造前,畔湖开关站一段母线由110千伏桃源变10千伏桃畔H605线直供,二段母线依赖母联开关转供,整体为单电源兜底模式,供电方式单一、负荷承载弱、故障容错低,难以匹配夏季用电高峰需求,成为制约供电质量提升的关键阻碍。

为补齐配网短板、优化电网结构、保障民生用电安全稳定,浙江大有集团余杭分部精准研判片区供电现状,敲定网架升级改造方案,全力推进110千伏桃源变配套送出工程建设。本次工程核心任务为重构区域供电链路,新增10千伏桃湖H632线,全程敷设电缆共计3000米,通过新线路接入畔湖开关站二段母线,取代原有单路母联转供模式,构建起双电源、双回路独立供电的全新网架格局。

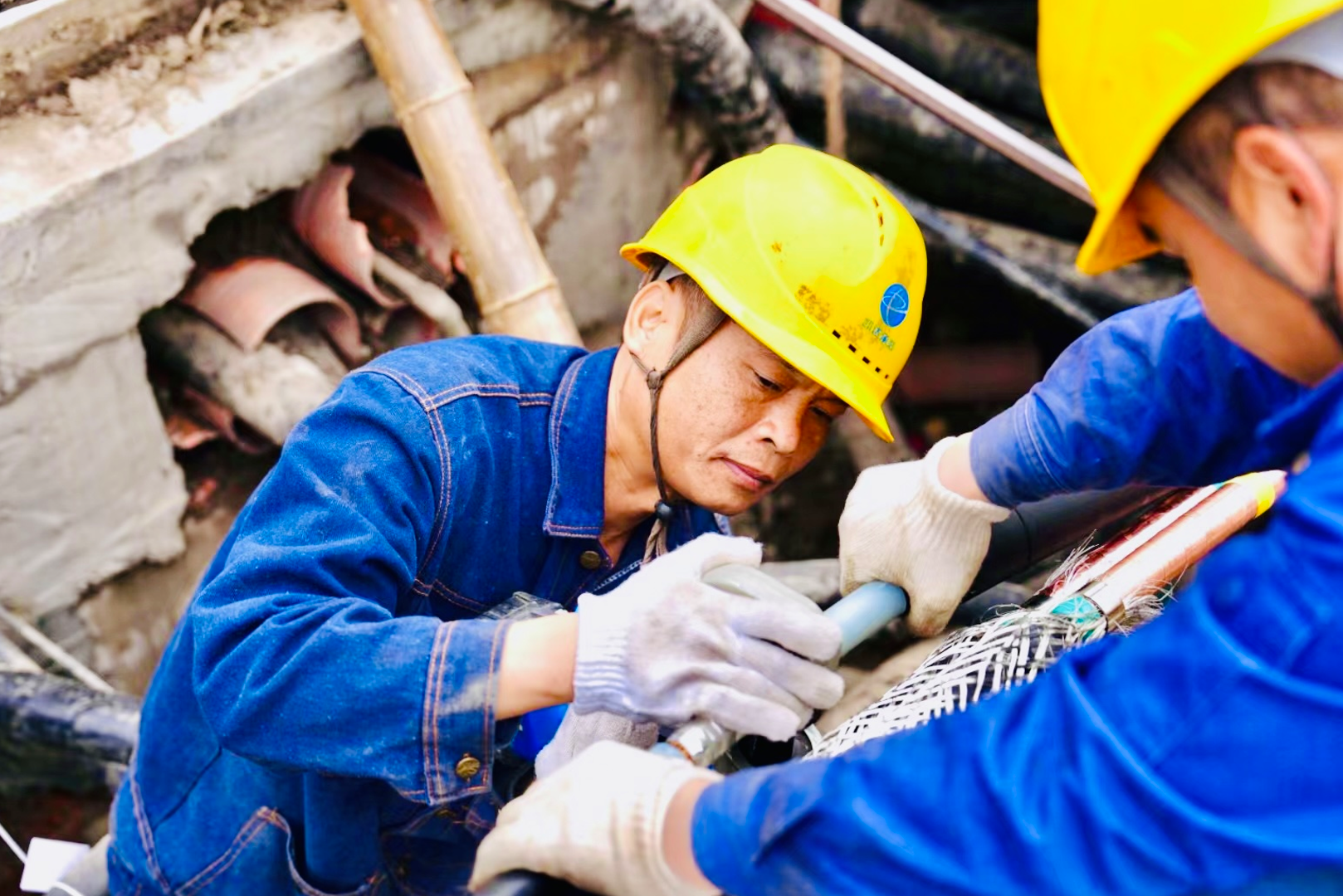

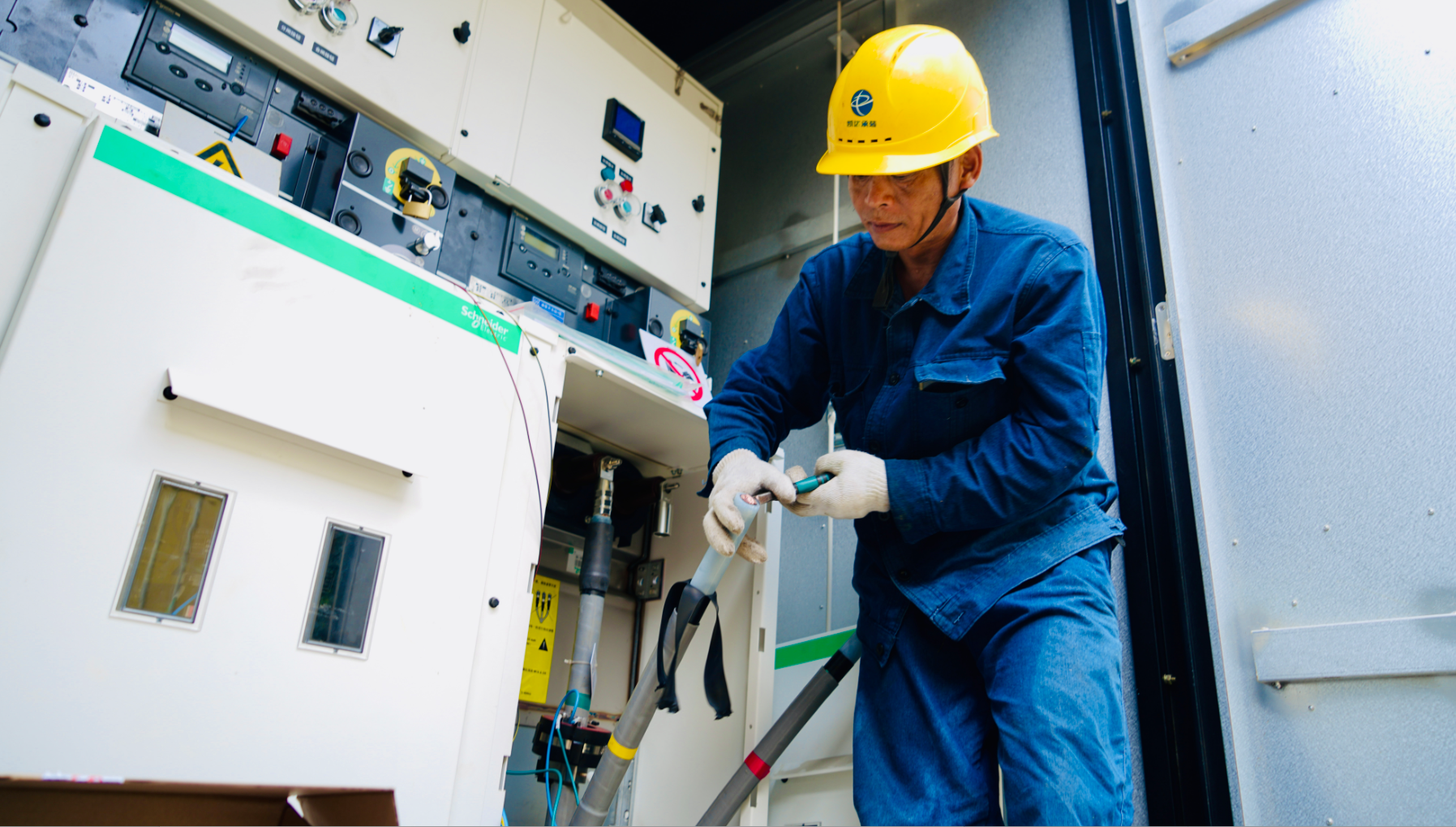

为确保工程安全、高效、优质完工,项目团队坚持安全施工、标准化施工原则,提前开展全方位现场勘查,精准摸排线路走向、设备工况、周边环境等关键信息,细化制定停电施工、负荷转移、现场监护、应急处置全流程专项方案。施工过程中,作业人员严格恪守电力安全工作规程与标准化作业规范,有序推进旧线路隔离、新电缆敷设、线路搭接、二次设备调试、保护定值校验、全线送电试验等关键工序。针对城区施工空间受限、电缆敷设路径复杂、站内二次接线精度要求高等施工难点,团队优化施工工艺、细化作业分工,全程落实闭环管控,高效攻克多项施工难题,最大限度压缩施工周期、降低施工影响,保障工程如期竣工投运。
此次工程投运后,畔湖开关站两段母线实现独立专线供电,电网互供互备、故障快速隔离、负荷灵活调配的能力大幅提升。双电源供电模式形成有效电力兜底,当其中一条线路发生故障、检修停运时,另一条线路可瞬时承接全部负荷,快速实现无感知保电,大幅缩短故障停电时长,有效规避大面积、长时间停电风险。在今夏高温用电峰值时段,该片区供电承载力、稳定性、安全性得到全方位升级,保障辖区数万居民日常生活用电、沿街商户经营用电稳定有序,为区域迎峰度夏工作筑牢坚实电力屏障。
浙江大有集团余杭分部将紧扣余杭区域配电网提质,紧跟城市发展规划与用电负荷增长趋势,精准排查供电薄弱点,持续推进老旧线路改造、网架优化、新配套线路建设等工程。不断完善现代化配网体系,补齐供电短板、提升电网韧性。(何栋骏/文 浙江大有集团余杭分部/供图)
